«خراسان رضوی» بر اساس ارزیابی های سال مالی 97 بررسی کرد
تعداد بازدید : 41
اعتبارات اوراقی سد پیشرفت پروژه های عمرانی
66 درصد پروژه های عمرانی استان کمتر از 50 درصد پیشرفت داشته اند
نویسنده : مسعود حمیدی
ارزیابیهای پایان سال مالی 97 نشان میدهد از 4234 پروژه عمرانی استان، حدود 66 درصد پروژهها که بیش از 50 درصد اعتبارات عمرانی سال گذشته به آن ها اختصاص یافته، کمتر از 50 درصد پیشرفت فیزیکی دارند. البته این میزان پیشرفت در مجموع پروژه های عمرانی چندان متفاوت نیست و عدد 61 درصد را نشان می دهد، هرچند که یکی از دلایل مهم این پیشرفت های نامناسب را باید در تخصیص نامناسب اعتبارات نیز جست وجو کرد، چرا که میزان تخصیص اعتبارات عمرانی سال مالی گذشته، 64 درصد بوده است. به گزارش خراسان رضوی، هر ساله بعد از اتمام سال مالی، «گروه نظارت و ارزیابی پروژههای عمرانی استان» وضعیت پیشرفت کمی و کیفی پروژههای عمرانی استان را بررسی می کند. این گروه امسال نیز وضعیت 4234 پروژه استانی را با اعتباری حدود 1785 میلیارد تومان بر اساس سال مالی 97 ارزیابی کرده است.
نوسازی مدارس بیشترین پروژه و بیشترین اعتبارات
بر اساس این گزارش، از مجموع 4234 پروژه، 2395 پروژه غیر احداثی و بقیه احداثی هستند که پروژههای احداثی 60 درصد مجموع 1785 میلیارد اعتبارات عمرانی سال 97 را به خود اختصاص دادهاند. شهرستان مشهد با 565 پروژه و اعتباری معادل 632 میلیارد تومان بیشترین تعداد پروژه و اعتبارات عمرانی سال 97 را داشته است، همچنین شهرستان خلیلآباد کمترین تعداد پروژه و شهرستان باخرز کمترین اعتبار سال 97 را داشته است. از سوی دیگر در ارزیابی دستگاه های اجرایی، اداره کل نوسازی مدارس با 559 پروژه و بیش از 167 میلیارد تومان اعتبار، بیشترین تعداد پروژه و بیشترین اعتبار سال 97 را به خود اختصاص داده بود.

خواف و درگز، بهترین و بدترین وضعیت پیشرفت فیزیکی
بر اساس ارزیابی این کارگروه، میزان پیشرفت فیزیکی پروژههای عمرانی استان تا پایان سال مالی 97 معادل 61 درصد و میزان تخصیص اعتبارات عمرانی استان نیز در این مدت معادل 64 درصد بوده است. شهرستانهای خواف، مه ولات و زاوه دارای بالاترین درصد پیشرفت فیزیکی در اجرای پروژههای عمرانیهستند و در همین مدت شهرستانهای خلیلآباد و درگز کمترین پیشرفت را داشتهاند.
473 پروژه به اتمام رسیده، 95 پروژه شروع نشده
همچنین تا پایان مردادماه امسال از مجموع 4234پروژه عمرانی استانی، تعداد 473 پروژه که حدود 16 درصد کل اعتبارات را به خود اختصاص داده، به اتمام رسیدهاند. همچنین هم اکنون 3435 پروژه در استان در دست اجرا هستند که بیش از 75 درصد اعتبارات عمرانی به آن ها اختصاص یافته است. از سوی دیگر، 231 پروژه عمرانی استان عقبتر از برنامه پیشبینیشده و 95 پروژه هم هنوز شروع نشده است.
درصد پیشرفت ها

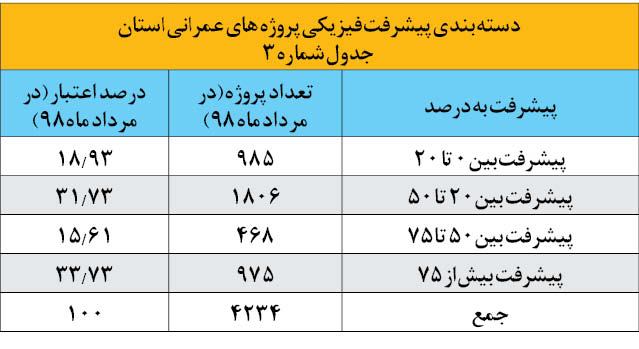

ارزیابی ها نشان می دهد 985 پروژه با داشتن حدود 19 درصد کل اعتبارات عمرانی استان، پیشرفت فیزیکی صفر تا 20 درصد، 1806 پروژه پیشرفت فیزیکی بین 20 تا 50 درصد، 468 پروژه پیشرفت 50 تا 70 درصد و 975 پروژه نیز پیشرفت بیش از 75 درصد داشته اند.
نوسازی مدارس و آبفا بهترین کیفیت اجرا

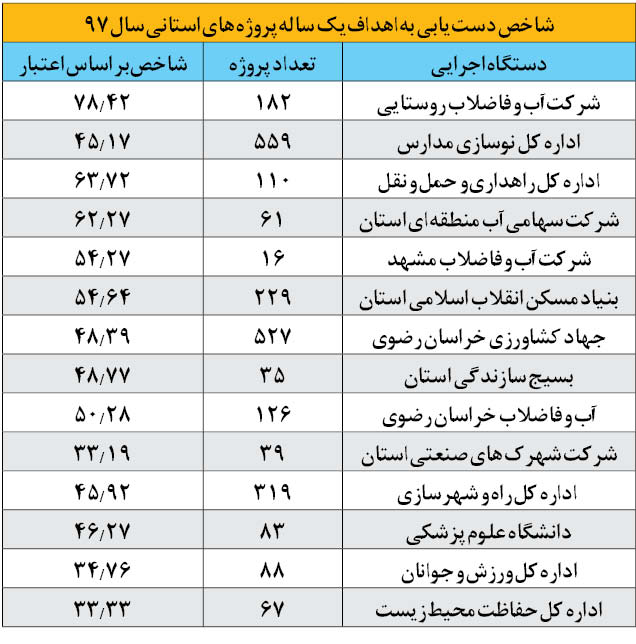

در بخش دیگری از گزارش ارزیابی پروژههای عمرانی استان، موضوع کیفیت اجرای پروژهها مدنظر است که از این حیث ارزیابیهای انجامشده در 1839 پروژه نشان میدهد، 1075 پروژه کیفیت عالی و خوب و 593 پروژه وضعیتی متوسط و ضعیف دارند. همچنین 171 پروژه پیشرفت فیزیکی کمتر از 5 درصد دارند که ارزیابی نشده اند. در این زمینه، اداره کل نوسازی مدارس، شرکت آب و فاضلاب روستایی و آبفای مشهد بیشترین پروژه با سطح اجرای کیفی عالی را داشته اند.
ارزیابی انجامشده در خصوص عملکرد دستگاههای اجرایی خراسان رضوی در اجرای پروژههای عمرانی استان بیانگر آن است که شرکت آب و فاضلاب روستایی استان، اداره کل نوسازی و تجهیز مدارس استان و شرکت آب منطقهای استان به ترتیب بهترین دستگاههای اجرایی از حیث اجرای پروژههای عمرانی استان در سال مالی 97 هستند.
خواف، بردسکن و مشهد برترینها در اجرای پروژهها
در این ارزیابی همچنین وضعیت شهرستانهای مختلف استان در خصوص اجرای پروژههای عمرانی بررسی شده است که از این حیث شهرستانهای خواف، بردسکن و مشهد به ترتیب بهترین استانها بوده و شهرستانهای کلات، خلیلآباد و درگز به ترتیب در رتبههای 26، 27 و 28 قرار گرفته اند.
عمدهترین موانع و مشکلات اجرای پروژهها
«مهدی سالیانی» مدیرکل دفتر فنی و امور عمرانی استانداری درباره وضعیت پیشرفت فیزیکی پروژههاو عمده ترین مشکلات این حوزه به خراسان رضوی می گوید: عمدهترین مشکلی که در مسیر اجرای پروژههای عمرانی استان وجود دارد، تخصیص اعتبارات بهصورت اوراق خزانه با سررسیدهای طولانی است. متأسفانه طی چند سال اخیر اعتبارات بهصورت اوراق با سررسید های چندساله و به شکل تنزیل (فروش اوراق در بازار با نرخ پایین تر از ارزش واقعی) به پیمانکاران واگذار میشود. سالیانی این موضوع را دلیل پایین آمدن کارکرد پیمانکاران پروژه های عمرانی استان ارزیابی می کند و می افزاید: میزان کارکرد پیمانکاران حتی کمتر از میزان اعتبار تخصیصی هم شده که این موضوع نگرانکننده است و میزان استقبال پیمانکاران در اجرای پروژهها را هم تحت تأثیر قرار داده است. سالیانی می افزاید: مسئله بعدی اختلافات بین شرکتهای مهندسی مشاور با دستگاههای طرف قرارداد خود مانند تأمین اجتماعی است که این موضوع نیز بارها مطرح و پیگیری شده ولی هنوز به نتیجهای مطلوب نرسیدهایم که خود بهنوعی پیشرفت و اقبال پروژههای عمرانی استان را تحت تاثیر قرار داده است.
